繁昌区供电公司:新增配变 学校平稳度“夏峰”

2021-05-11 16:51:16

  5月8日,繁昌区供电公司顺利完成区第三中学新建配电工程施工工作,有效提升了学校的供电可靠性,为即将到来的中考和迎峰度夏保电工作打下坚实基础。



  繁昌区第三中学是繁昌区两所初中之一,以前一直在公用台区供电,台区负荷较复杂,供电可靠性较低。近年来,繁昌区第三中学新建了一座教学大楼,同时学校的教室、食堂及专业实验教学新增了多个硬件设备。但受台区容量影响,部分电气设备虽已安装,但因运转负荷重,始终无法正常使用,严重影响了学校正常的教学活动和师生生活。



  在得知相关情况后,繁昌区供电公司积极落实“我为群众办实事”实践活动要求,组织专业人员与学校进行对接,决定在夏峰高温前解决学校用电难问题。4月中旬,繁昌区供电公司施工单位组织召开专题会议,主动介入,及时对接,开辟绿色通道,积极组织施工人员进行实地勘察,精准设计和制定施工方案,安排人员对校内线路负荷进行测试。针对用电实际,决定对部分低压主干导线老化及供电不足的,采取新增配变的方法;对供电线路出现“梗阻”现象的,进行低压配电柜的全套安装工程,切实满足学校的用电需求。

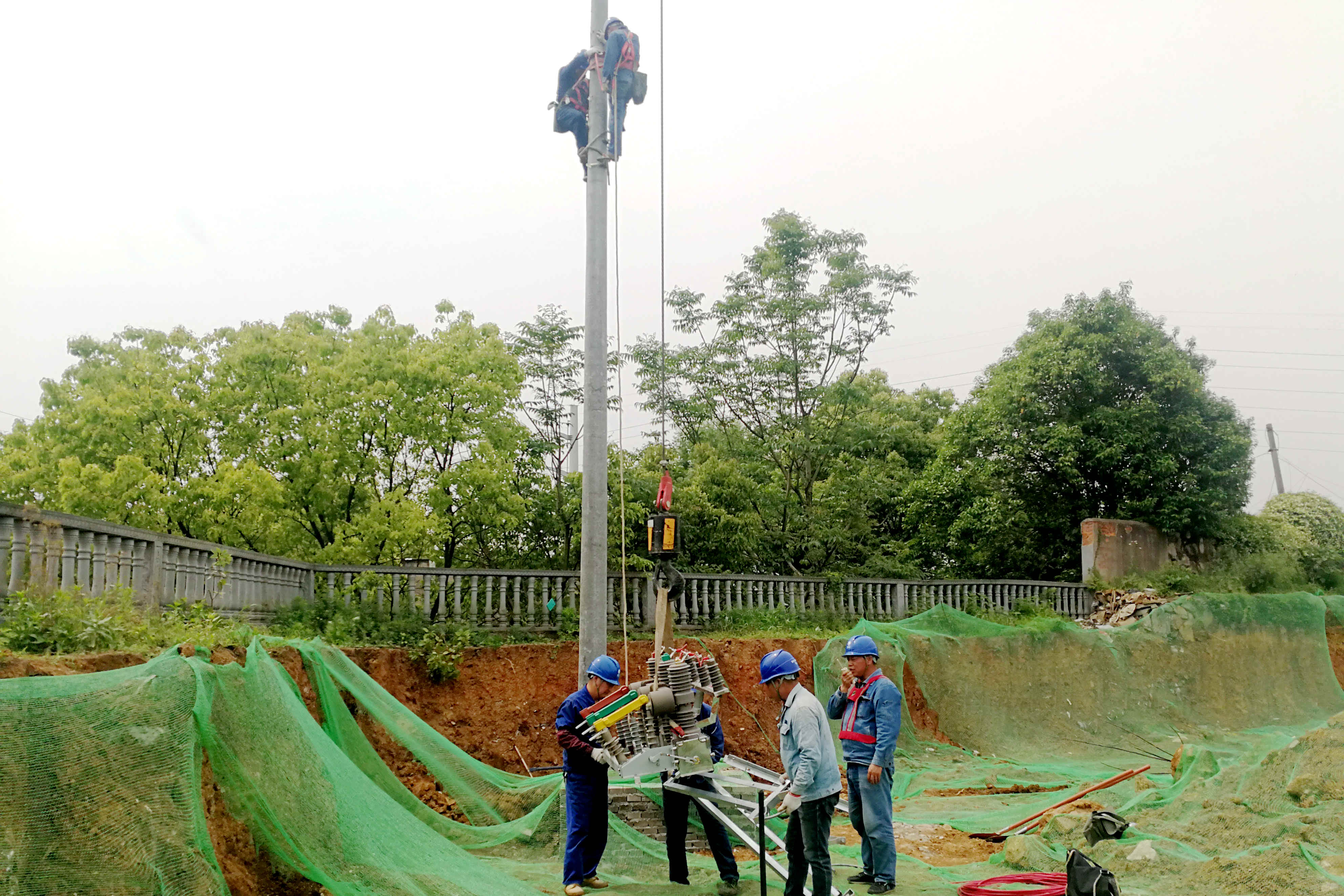

  “整个施工过程最难的就是搬运和吊装箱式变压器!”据施工人员描述,此次学校新增的配变为一座容量为630千伏安的箱式变压器,整体重量达到5500千克。由于配电设备安置在学校新开挖平整后土地的场所上,施工当天雨后泥土稀烂泥泞,电杆与箱变无法使用吊车吊装到位,经临时决定选用大型起吊机械,并从人员密集区人行道狭窄处起吊。由于器具背后临近高低压线路均带电,为了确保施工安全,在现场施工人员在人行道路两侧设置安全警示标示和安全围栏,在有效安全距离下,现场负责人指挥紧盯操作人员规范逐项动作,努力克服交叉施工、环境复杂等困难,认真推进各项工作。



  截至目前,繁昌区供电公司已完成区第三中学10千伏配电工程全部施工工作,共吊装630千伏安箱式变1台、T接智能开关1台、组立12米电杆1基、架设绝缘线路0.2千米、敷设高低压电缆0.63千米、封堵电缆井盖板16块,以及悬挂数十套标识牌。工程的完工切实解决了学校的用电问题,也为即将到来的迎峰度夏和中考保电工作提供了强有力的保障。(马光胜)
