繁昌供电公司:塔线迁改“让道”地方市政建设
2020-10-09 15:41:07
9月30日,在芜湖市繁昌区龙亭中路与峨溪北路交界处,繁昌供电公司工作人员完成了110千伏繁繁551线、盛繁553线部分塔导线迁移的最后收尾工作,两条线路顺利送电。
据了解,由于110千伏繁繁551线孙村支线、盛繁553线部分杆塔位于繁昌人武部新建办公楼范围内,同时原盛繁553线#85铁塔占用了龙亭中路部分人行道位置,为了支持地方人武部建设和市政道路畅通,繁昌供电公司提前介入,及时与地方政府及相关部门取得联系,在征得芜湖供电公司批复同意后,抽调精干力量,全力投入110千伏繁繁551线、盛繁553线路迁改施工。
由于此次施工区域毗邻繁昌城区道路交叉路口,过往车辆、行人较多,整项工程涉及新塔组立、原旧塔和线路拆除、新线展放搭接等,施工环境十分复杂。为了早日完成此项塔线迁改工作,繁昌供电公司结合现场情况认真制定施工计划。自9月23日施工启动后,繁昌供电公司调配精兵强将,组织20余名作业人员,分为3个作业班组,调用2台大型吊车轮班作业,完成三基钢管塔组立。

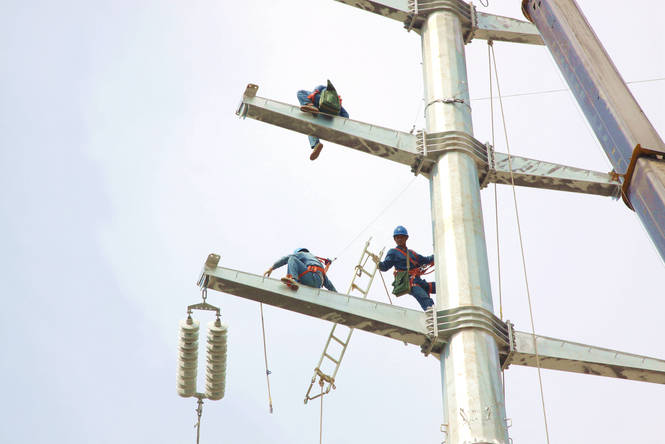

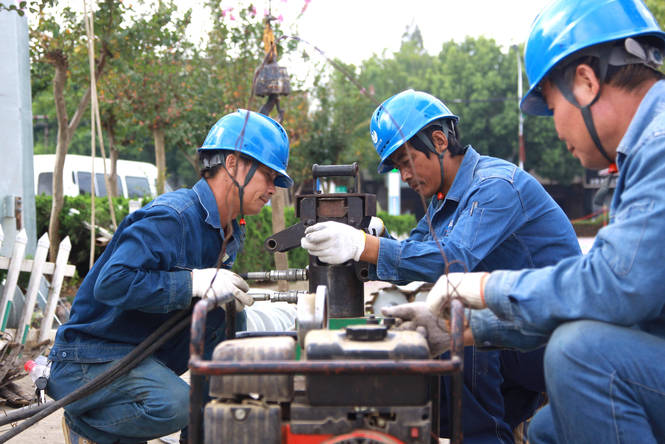

9月25-30日,施工人员开始进行110千伏线路迁移和废弃铁塔拆除工作。在工作现场,6人登塔解线、架线,6人负责导线压接钳操作,6人负责线路吊装……大家分工明确,各项工作有条不紊地推进着。
为了防控现场安全风险,该公司在施工区域用300多米封闭式围栏围成一道施工墙,严格执行各项安全措施,该公司领导带队组织各级安全督查人员,对每个施工点的安全措施执行情况进行全面监督,确保整个工程安全万无一失。
9月30日下午,经过现场人员近7天的连续奋战, 110千伏繁繁551线孙村支线、盛繁553线#83-#85塔新建迁移工程全部完成,经验收合格后两条线路恢复正常供电。此项工程共拆除旧线路4.1千米,新建线路4.3千米,拆除旧铁塔2基,新立钢管杆3基。
此项塔线迁移工作的完成,既为人武部门办公楼建设提供了便利,也消除了区域内道路安全隐患,靓丽了城市街道,为进一步守护电网和人身安全奠定了基础。(段方吴爱民田亮)
稿件来源: 繁昌区融媒体中心
